• درباره ما
  • تماس با ما
  • ارسال خبر
  • فید خوان
    • خانه
    • اجتماعی
    • سیاسی
    • فرهنگی
    • ورزشی
    • طنز
طراحی سایت و قالب وردپرسطراحی سایت و قالب وردپرسطراحی سایت و قالب وردپرس
  • تاریخ انتشار خبر : جمعه 10 مهر 1405 | کد خبر : 45578

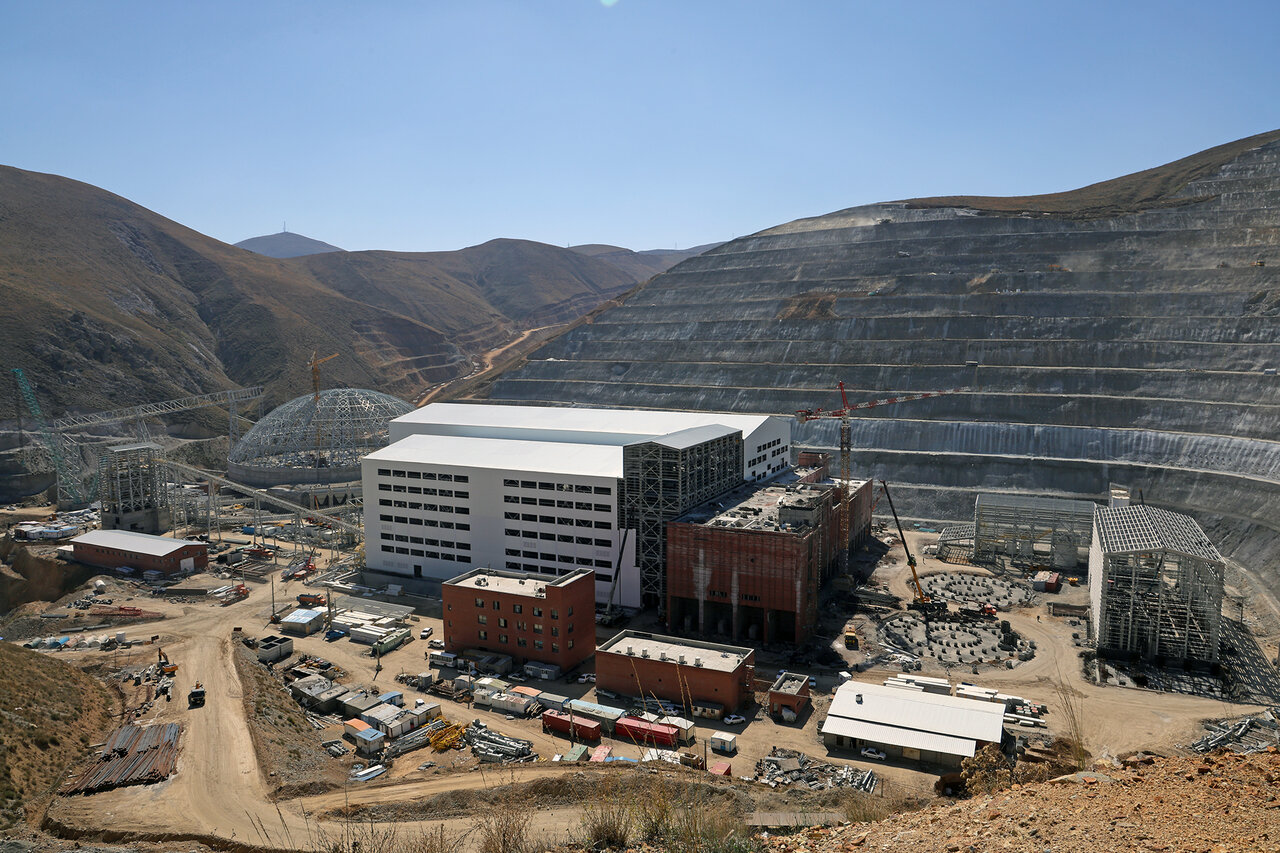

  • شش ماه توسعه در مس ایران؛ از پیشرفت پروژه‌ها تا بهره‌برداری

    شش ماه توسعه در مس ایران؛ از پیشرفت پروژه‌ها تا بهره‌برداری

    نیمه نخست سال ۱۴۰۵ برای شرکت ملی صنایع مس ایران، دوره‌ای از تداوم توسعه و حرکت هم‌زمان چندین پروژه در بخش‌های مختلف زنجیره تولید بود؛ از طرح‌های بزرگ افزایش ظرفیت تغلیظ و تولید کاتد تا پروژه‌های زیرساختی و پشتیبان تولید.

    به گزارش پایگاه خبری تحلیلی بامداد تبریز، در این دوره، بخشی از پروژه‌ها پیشرفت قابل‌توجهی داشتند، برخی به مراحل پایانی اجرا نزدیک شدند و چهار طرح نیز از مرحله ساخت عبور کرده و به بهره‌برداری رسیدند. در این میان، روند اجرایی چهار ابَرپروژه شرکت شامل فاز۲ تغلیظ میدوک، فاز۳ تغلیظ سونگون، فاز۳ تغلیظ میدوک و طرح کارخانجات تولید کاتد سونگون نیز تداوم یافت؛ پروژه‌هایی که با بهره‌برداری از آن‌ها، بیش از ۹۰۰هزار تن به ظرفیت تولید کنسانتره و ۲۰۰هزار تن به ظرفیت تولید کاتد شرکت افزوده خواهد شد؛ ظرفیتی معادل حدود ۶۰درصد افزایش ظرفیت تولید کنسانتره و ۷۰درصد افزایش ظرفیت تولید کاتد.

    این گزارش، تصویری از وضعیت پروژه‌های توسعه‌ای شرکت ملی صنایع مس ایران تا پایان شهریورماه ۱۴۰۵ ارائه می‌کند؛ تصویری که در کنار ادامه اجرای طرح‌های بزرگ، از بازگشت برخی پروژه‌های متوقف‌شده به مدار اجرا و تبدیل بخشی از سرمایه‌گذاری‌های انجام‌شده به ظرفیت‌های عملیاتی حکایت دارد.

    فاز ۳ تغلیظ سونگون؛ عبور از ۷۴ درصد پیشرفت

    پروژه فاز۳ تغلیظ سونگون، به‌عنوان یکی از مهم‌ترین پروژه‌های توسعه‌ای مس ایران، تا پایان شهریور ۱۴۰۵ به ۷۴درصد پیشرفت رسیده است؛ پروژه‌ای که در شش‌ماهه نخست سال نیز پیشرفت ۸.۴ درصدی را ثبت کرده و در میان طرح‌های بزرگ توسعه‌ای سونگون، یکی از مهم‌ترین پروژه‌های افزایش ظرفیت تولید کنسانتره به‌شمار می‌رود.

    این طرح با ظرفیت تولید سالانه ۴۵۰هزار تن کنسانتره مس، ظرفیت فرآوری شرکت ملی صنایع مس ایران را به‌طور چشمگیری افزایش می‌دهد. برای اجرای پروژه فاز۳ تغلیظ سونگون، ۵۳۱ میلیون یورو سرمایه‌گذاری شده و بهره‌برداری از آن زمینه اشتغال ۳۵۰ نفر را فراهم خواهد کرد.

    فاز ۲ تغلیظ میدوک؛ پیشرفت به ۷۲.۸۲ درصد رسید

    پروژه فاز۲ تغلیظ میدوک نیز در قامت یک پروژه توسعه‌ای مهم برای آینده صنعت مس کشور، تا پایان شهریور به پیشرفت ۷۲.۸۲ درصدی رسیده است. این پروژه در شش‌ماهه نخست امسال، ۳.۲۹ درصد پیشرفت داشته و اکنون بخش زیادی از مسیر اجرای خود را پشت سر گذاشته است.

    ظرفیت تولیدی سالانه این واحد ۱۵۰هزار تن کنسانتره مس با عیار ۲۶درصد خواهد بود؛ ظرفیتی که نقش مهمی در افزایش تولید این محصول استراتژیک در مسیر اهداف بزرگ توسعه‌ای شرکت ملی صنایع مس ایران در افق برنامه هفتم توسعه خواهد داشت. حجم سرمایه‌گذاری پروژه نیز ۴۵.۲هزار میلیارد ریال و ۱۲۰ میلیون یورو است و بهره‌برداری از آن برای حداقل ۳۰۰ نفر اشتغال ایجاد خواهد کرد.

    کارخانجات تولید کاتد سونگون؛ نزدیک‌شدن به دوسوم مسیر

    ابَرپروژه احداث کارخانجات تولید کاتد سونگون تا پایان شهریور ۱۴۰۵ به ۶۷ درصد پیشرفت رسیده و در شش‌ماهه نخست سال نیز ۴.۸۸ درصد پیشرفت در این پروژه ثبت شده است.

    این پروژه از آن جهت اهمیت دارد که توسعه سونگون را از افزایش ظرفیت تولید کنسانتره به سمت تقویت ظرفیت تولید محصول نهایی مس پیش می‌برد. کارخانجات جدید، ظرفیت تولید سالانه ۲۰۰هزار تن کاتد مس را در مجتمع مس سونگون و شرکت ملی صنایع مس ایران ایجاد خواهند کرد.

    برای اجرای این طرح ۵۵هزار میلیارد ریال و ۵۲۴ میلیون یورو سرمایه‌گذاری در نظر گرفته شده و با بهره‌برداری از آن ۵۰۰ نفر اشتغال خواهند داشت.

    تغلیظ چاه‌فیروزه؛ نزدیک‌شدن به ۷۰ درصد پیشرفت

    پروژه احداث تغلیظ چاه‌فیروزه تا پایان شهریور به ۶۹.۰۲ درصد پیشرفت رسیده است. این طرح در شش‌ماهه نخست سال نیز ۳.۲۴ درصد پیشرفت داشته و اکنون در آستانه عبور از مرز ۷۰درصد پیشرفت قرار دارد.

    این کارخانه برای تولید سالانه ۱۰۰هزار تن کنسانتره مس با عیار ۲۴درصد طراحی شده است. اجرای پروژه به ۱۶۲هزار میلیارد ریال و ۹۶.۲ میلیون یورو سرمایه‌گذاری نیاز دارد. با تکمیل این پروژه، یکی دیگر از حلقه‌های توسعه ظرفیت فرآوری شرکت ملی صنایع مس ایران به بهره‌برداری خواهد رسید و ظرفیت تولید کنسانتره در سبد پروژه‌های توسعه‌ای شرکت افزایش خواهد یافت.

    نیروگاه گازی خاتون‌آباد؛ ۹۶.۵۳ درصد و در آستانه تکمیل

    در بخش زیرساخت‌های پشتیبان تولید، نیروگاه گازی خاتون‌آباد با ۹۶.۵۳ درصد پیشرفت تا پایان شهریور، یکی از نزدیک‌ترین پروژه‌ها به خط پایان است.

    این نیروگاه با ظرفیت تولید ۱۸۳ مگاوات برق، برای تأمین و تقویت زیرساخت انرژی مورد نیاز مجموعه صنعتی منطقه احداث می‌شود. حجم سرمایه‌گذاری پروژه ۱۱.۳ هزار میلیارد ریال و ۵۶ میلیون یورو است و بهره‌برداری از آن ۷۰ نفر اشتغال ایجاد خواهد کرد.
    رسیدن پروژه به بیش از ۹۶درصد پیشرفت، نیروگاه خاتون‌آباد را در مرحله پایانی عملیات اجرایی قرار داده است؛ مرحله‌ای که پس از آن، ظرفیت ایجادشده باید در خدمت پایداری و توسعه فعالیت‌های صنعتی قرار گیرد.

    کارخانه آهک خاتون‌آباد؛ ۹۳.۱۴ درصد پیشرفت برای تأمین ظرفیت جدید

    کارخانه آهک خاتون‌آباد نیز تا پایان شهریور ۱۴۰۵ به ۹۳.۱۴ درصد پیشرفت رسیده است. این پروژه در شش‌ماهه نخست سال ۳.۶۵درصد پیشرفت داشته و اکنون در مراحل پایانی اجرای خود قرار دارد.

    ظرفیت تولید سالانه کارخانه شامل ۱۴۷هزار تن آهک پخته و ۲۸هزار تن آهک هیدراته است؛ ظرفیتی که بخشی از نیاز زنجیره تولید را از محل یک زیرساخت و واحد تولیدی جدید تأمین خواهد کرد.

    برای اجرای این پروژه ۲۷.۲هزار میلیارد ریال و ۱۸.۵ میلیون یورو سرمایه‌گذاری شده و با بهره‌برداری از آن برای ۲۵۰ نفر اشتغال ایجاد خواهد شد.

    کوره دوم آهک اهر؛ ۹۴.۷۱ درصد در مسیر بهره‌برداری

    کوره دوم آهک اهر تا پایان شهریور به ۹۴.۷۱درصد پیشرفت رسیده است. این پروژه با ظرفیت تولید سالانه ۵۲.۵هزار تن آهک پخته، یکی دیگر از طرح‌های پشتیبان زنجیره تولید شرکت ملی صنایع مس ایران است که با هدف افزایش ظرفیت تأمین آهک اجرا می‌شود.

    حجم سرمایه‌گذاری پروژه ۷.۶هزار میلیارد ریال و ۱۰۰هزار یورو بوده و بهره‌برداری از آن برای ۲۸ نفر اشتغال ایجاد خواهد کرد.

    انتقال آب خلیج‌فارس به مجتمع درآلو؛ ۱۲.۶۲ درصد پیشرفت در شش‌ماه

    پروژه انتقال آب خلیج‌فارس به مجتمع مس درآلو در پایان شهریور ۱۴۰۵ به ۹۵.۲۹ درصد پیشرفت رسیده است؛ پروژه‌ای که در شش‌ماهه نخست سال ۱۲.۶۲ درصد پیشرفت داشته و از این نظر، یکی از بالاترین میزان‌های پیشرفت شش‌ماهه در میان طرح‌های این مجموعه را ثبت کرده است.

    این طرح برای انتقال سالانه ۱۵ میلیون مترمکعب آب به مجتمع مس درآلو اجرا می‌شود و به‌عنوان یکی از زیرساخت‌های مهم پشتیبان فعالیت‌های صنعتی این مجتمع، به‌شمار می‌رود.

    برای اجرای آن ۸۸هزار میلیارد ریال و ۱۹.۵ میلیون یورو سرمایه‌گذاری شده است. پیشرفت بیش از ۹۵درصدی پروژه، آن را در آستانه تکمیل قرار داده است.

    بازسازی هیپ‌لیچینگ سونگون؛ جهش ۳۵درصدی در شش‌ماه

    بازسازی هیپ‌لیچینگ سونگون تا پایان شهریور به ۸۶.۸۲ درصد پیشرفت رسیده است؛ پروژه‌ای که با ثبت ۳۵.۲۹درصد پیشرفت در شش‌ماهه نخست امسال، یکی از بالاترین نرخ‌های پیشرفت را در میان طرح‌های توسعه‌ای این دوره به خود اختصاص داده است.

    این پروژه با هدف بازسازی و احیای ظرفیت تولید در هیپ‌لیچینگ سونگون اجرا می‌شود و پس از تکمیل، ظرفیت تولید سالانه ۳هزار تن کاتد مس را ایجاد خواهد کرد.

    برای اجرای پروژه ۱۰هزار و ۸۵۰ میلیارد ریال و ۲۲ میلیون یورو سرمایه‌گذاری شده است. ثبت بیش از ۳۵درصد پیشرفت در شش‌ماه، در کنار پیشرفت کل نزدیک به ۸۷درصد، این پروژه را در شمار طرح‌هایی قرار می‌دهد که در نیمه نخست سال با سرعت قابل‌توجهی به سمت تکمیل حرکت کرده‌اند.

    تغلیظ فازهای ۳و۴ سرچشمه؛ بازگشت یک ابرپروژه به مسیر اجرا

    پروژه احداث تغلیظ فازهای ۳و۴ مجتمع مس سرچشمه، با پیگیری‌های مستمر مدیرعامل شرکت ملی صنایع مس ایران، پس از حدود ۳۶ماه وقفه، در سال ۱۴۰۵ دوباره وارد مسیر اجرایی شد و تا پایان شهریورماه به ۹ درصد پیشرفت رسید. این پروژه در شش‌ماهه نخست سال نیز ۱.۶ درصد پیشرفت داشته است؛ روندی که بیانگر ازسرگیری عملیات اجرایی یکی از طرح‌های مهم توسعه‌ای شرکت ملی صنایع مس ایران است.

    این ابَرپروژه ملی که با هدف ایجاد ظرفیت جدید در بخش تغلیظ، حدود ۷۰۰هزار تن به ظرفیت تولید کنسانتره مس کشور اضافه خواهد کرد، از طرح‌های مهم در مسیر توسعه زنجیره تولید مس ایران به‌شمار می‌رود. پس از آغاز دوباره عملیات اجرایی در خردادماه ۱۴۰۵، پیگیری برای فعال‌شدن دوباره بخش‌های مختلف پروژه در دستور کار قرار گرفته و روند پیشرفت آن در نیمه نخست سال با تمرکز بیشتر ادامه یافت.

    چهار پروژه به بهره‌برداری رسیدند

    توسعه زمانی معنا پیدا می‌کند که بخشی از سرمایه‌گذاری‌ها از مرحله اجرا عبور کرده و به ظرفیت عملیاتی و زیرساخت موردنیاز تولید تبدیل شود. در نیمه نخست سال ۱۴۰۵، شرکت ملی صنایع مس ایران نیز بخشی از برنامه توسعه خود را با بهره‌برداری از سه پروژه مهم در مجتمع مس شهربابک به مرحله عملیاتی رساند؛ سه پروژه در حوزه‌های تولید، تأمین انرژی و زیرساخت که هرکدام بخشی از ظرفیت و پایداری فعالیت‌های این مجتمع را تقویت می‌کنند.

    در بخش تولید، کارخانه فلوتاسیون سرباره خاتون‌آباد با ظرفیت سالانه ۳۶هزار تن کنسانتره مس به بهره‌برداری رسید؛ طرحی که با بازیابی مس از سرباره‌های حاصل از فرآیند ذوب، به افزایش بهره‌وری منابع و تکمیل زنجیره ارزش کمک می‌کند. در حوزه انرژی، نیروگاه گازی ۴۲مگاواتی خاتون‌آباد با ورود به مدار، ظرفیت تأمین برق مجتمع را تقویت کرده و زیرساخت لازم برای پشتیبانی از طرح‌های توسعه‌ای را افزایش داده است. همچنین باند دوم جاده میدوک به طول ۱۵کیلومتر، با هدف بهبود دسترسی، تسهیل تردد و ارتقای ایمنی حمل‌ونقل در این محور به بهره‌برداری رسید. خط ۱۷.۶ کیلومتری اتصال کارخانه ذوب خاتون‌آباد به شبکه سراسری راه‌آهن نیز در همین راستا افتتاح شد که امکان جابه‌جایی سالانه ۲میلیون تن کنسانتره و ۶۰۰هزار تن اسید سولفوریک را فراهم می‌کند.

    در مدار آینده

    بخشی دیگر از طرح‌های توسعه‌ای شرکت ملی صنایع مس ایران نیز در آستانه تکمیل و ورود به مدار بهره‌برداری قرار دارند. کارخانه آهک خاتون‌آباد، فاز۲ کارخانه آهک اهر، کارخانه هیپ‌لیچینگ سونگون، نیروگاه ۱۸۳ مگاواتی خاتون‌آباد و پروژه انتقال آب خلیج‌فارس به مجتمع مس درآلو، ازجمله پروژه‌هایی هستند که عملیات احداث آن‌ها تا پایان سال ۱۴۰۵ به پایان خواهد رسید و آماده بهره‌برداری خواهند شد.

    بهره‌برداری از این طرح‌ها، علاوه بر تکمیل بخشی از زیرساخت‌های مورد نیاز مجتمع‌های تولیدی، ظرفیت‌های جدیدی را در حوزه تأمین مواد اولیه، انرژی، آب و توسعه فرآیندهای تولید مس در مجموعه شرکت ملی صنایع مس ایران ایجاد خواهد کرد.

    Print Friendly, PDF & Email


  • برجسب :
  • ايميل: news@.ir شماره پيامک:000 اشتراک گذاري مطلب اشتراک گذاري مطلب اشتراک گذاري مطلب اشتراک گذاري مطلب اشتراک گذاري مطلب اشتراک گذاري مطلب
    نظرات کاربران در "شش ماه توسعه در مس ایران؛ از پیشرفت پروژه‌ها تا بهره‌برداری"

    نظرات

    برای صرف‌نظر کردن از پاسخ‌گویی اینجا را کلیک نمایید.

    آخرین اخبار
    • اجرای ساختمان با «نقشه دوم» می‌تواند به احداث بناهای ناایمن منجر شود
    • وعده ازدواج در اینستاگرام؛ شگرد کلاهبرداری ۱۰ میلیارد ریالی در تبریز
    • ماشین‌سازی تبریز در دوراهی واگذاری؛ تکرار گذشته یا احیای صنعت؟
    • شعبه آذربایجان شرقی اندیشکده فناوری نرم دانشگاه امام صادق(ع) راه‌اندازی شد
    • طرح ساماندهی و جمع‌آوری وانت‌بارهای مزاحم سطح شهر تبریز(فاز اول)
    • صنایع تبدیلی، حلقه مفقوده تکمیل زنجیره ارزش کشاورزی آذربایجان‌شرقی
    • استاندار آذربایجان‌شرقی: پیوند دانشگاه و صنعت، مسیر تبدیل علم به ثروت را هموار می‌کند
    • اتمام تملک خانه باقرخان تا پایان سال / دانشسرا تا راسته کوچه فضای سبز شود
    • ثبت رکوردهای تولید و بهره‌وری در سونگون
    • اعضای جدید شورای اسلامی کار مس سونگون ورزقان انتخاب شدند
    • تعیین تکلیف ۸۱ درصد از اراضی غیرملی آذربایجان شرقی
    • افزایش سقف تسهیلات مسکن شهری
    • قدرت ملی ایران با تکیه بر سرمایه اجتماعی و شناخت واقع‌بینانه تقویت می شود
    • مدیرکل صندوق بیمه اجتماعی کشاورزان، روستاییان و عشایر استان خبر داد: صدرنشینی آذربایجان‌شرقی در ۵ شاخص بیمه اجتماعی
    • تجلیل از آتش‌نشانان مجتمع مس سونگون ورزقان به مناسبت هفته ایمنی و آتش‌نشانی
    • رضایتمندی کارکنان شهرداری و مسئولیت شورای اسلامی شهر
    • پزشکیان: دولت برای مدیریت شرایط ویژه آرایش جدید گرفته است
    • رشد ۳۷۰ درصدی اعتبارات عمرانی مدارس در منطقه آزاد ارس
    • ۱۲۳ همت سرمایه‌گذاری در پروژه‌های گردشگری آذربایجان‌شرقی
    • ۶۴۵ نفر در خاروانا خدمات درمانی رایگان دریافت کردند
    • ۶۴۵ نفر در خاروانا خدمات درمانی رایگان دریافت کردند
    • تولیدکنندگان ما در اوج جنگ تحمیلی دشمن، نه کارخانه‌های خود را تعطیل کردند و نه کارگران را تعدیل
    • پژوهش‌ های مناطق کم‌تر توسعه یافته باید از فضای دانشگاهی به میدان عمل نزدیک شود
    • «اَجَل مئیدانی»؛ روایتی از فرهنگ عاشیقی و زنی که انتخاب سرنوشتش را به دیگران نمی‌سپارد
    • شش ماه توسعه در مس ایران؛ از پیشرفت پروژه‌ها تا بهره‌برداری
    • سونگون میزبان مسابقات فوتسال پیشکسوتان ایمیدرو و شرکت‌های تابعه
    • رشد ۶۸ درصدی بومی‌سازی در مس ایران/ دامپتراک ۱۳۶ تنی روی ریل ساخت داخل
    • تراکتورسازی ایران؛ محور همکاری صنعتی ایران و اوگاندا برای ورود به بازار شرق آفریقا
    • استاندار آذربایجان شرقی: روابط اقتصادی باید پشتوانه ارتباطات سیاسی و فرهنگی باشد
    • پزشکیان: همه دستگاه‌ها در زمینه حکمرانی انرژی و اصلاح الگوی مصرف مسئول هستند
      • خانه
      • اجتماعی
      • سیاسی
      • فرهنگی
      • ورزشی
      • طنز
